Schmittentunnel

Topmoderner Tunnel, höchste Sicherheit

Der Schmittentunnel bekommt bis 2030 ein neues, rund vier Kilometer langes System mit Flucht- und Rettungsstollen. Am Ende entsteht ein Tunnel, der in punkto Sicherheit den modernsten Ansprüchen genügt.

Meldungen der Landeskorrespondenz

Alle Fotos zum Schmittentunnel

Videos zum Schmittentunnel

Projektanlass

Der Schmittentunnel wurde in den Jahren 1992 bis 1996 entsprechend den damals geltenden Richtlinien und Vorschriften errichtet und ist mit einer Länge von rund 5.100 Meter der längste Landesstraßentunnel in Österreich. Mit dem Fluchtstollen Seehäusl und dem Portal Schüttdorf Nord sind zwei Flucht- und Rettungswege im Bestand vorhanden, die Fluchtweglängen betragen bis zu 3.000 Meter. Die Verkehrsfreigabe erfolgte am 27. Juni 1996. Nach mehr als 20 Jahren Dauerbetrieb sind Teile der Sicherheitseinrichtungen am Ende ihrer technischen Lebensdauer angelangt und müssen erneuert werden. Zudem wurden in den vergangenen Jahren die Anforderungen an das Mindestsicherheitsniveau von Tunnels durch neue Vorschriften und Richtlinien erheblich erhöht. Die geltenden Richtlinien sehen nunmehr vor, dass der Fluchtwegabstand 500 Meter nicht überschreiten darf. Das Land Salzburg hat daher entschieden, entsprechende Sanierungsschritte zur Erhöhung der Tunnelsicherheit in die Wege zu leiten. Gesamtziel ist die Ertüchtigung der Betriebs- und Sicherheitseinrichtungen samt Schaffung von zusätzlichen Flucht- und Rettungswegen für den Schmittentunnel. Die Sanierungsarbeiten wurden bereits 2020 begonnen und sollen 2030 abgeschlossen sein.

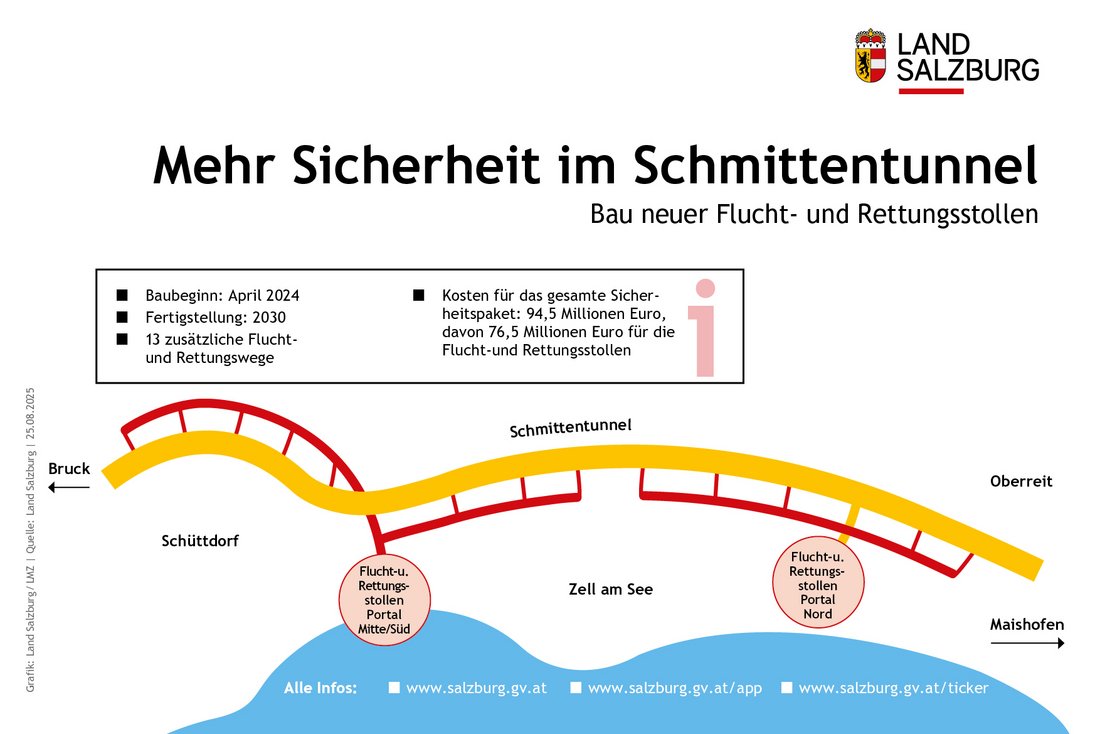

Gesamtprojekt

Infografiken

Daten und Fakten

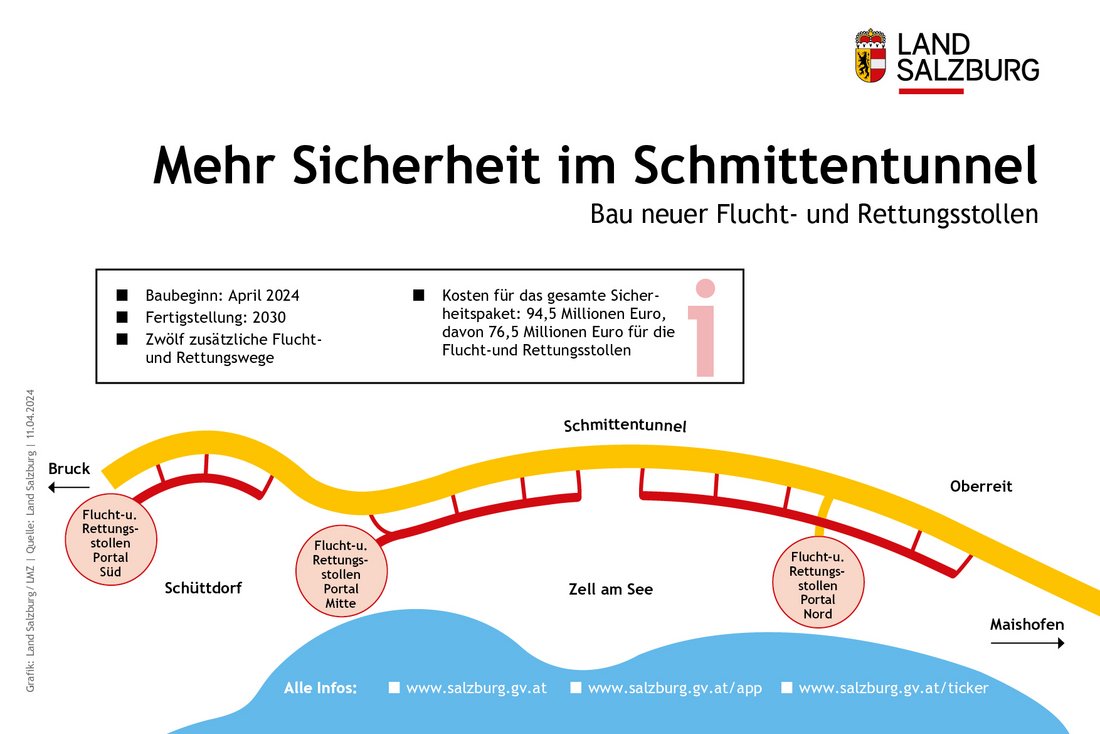

  • Geplanter Gesamt-Fertigstellungstermin im Jahr 2030.
  • Gesamtkosten: rund 95 Millionen Euro, davon rund 76,5 Millionen Euro für die Flucht- und Rettungsstollen.
  • Neben den Tunnel-Hauptportalen gibt es derzeit drei Fluchtwege aus dem Haupttunnel (Fluchtstollen Seehäusl und Rampen Schüttdorf Nord).
  • Es entsteht ein rund vier Kilometer langes System aus zwei Flucht- und Rettungsstollen mit Anbindung an den Haupttunnel.
  • Die neuen Flucht- und Rettungswege werden in zwei baulich getrennten Abschnitten hergestellt (Nord – Mitte/Süd).
  • Im Endausbau werden zusätzliche dreizehn Fluchtwege vorhanden sein, davon sind vier für Einsatzfahrzeuge befahrbar.
  • Für den Bau müssen insgesamt rund 190.000 Kubikmeter Material aus dem Berg herausgeholt werden.
  • Sperren aufgrund des Baus der Flucht- und Rettungsstollen wird es nur kurzzeitig geben, nämlich, wenn die Durchbrüche zum Haupttunnel gemacht werden.
  • Fast sechs Millionen Fahrzeuge jährlich benutzen den Tunnel.
  • Der bestehende Schmittentunnel ist seit 1995 in Betrieb.

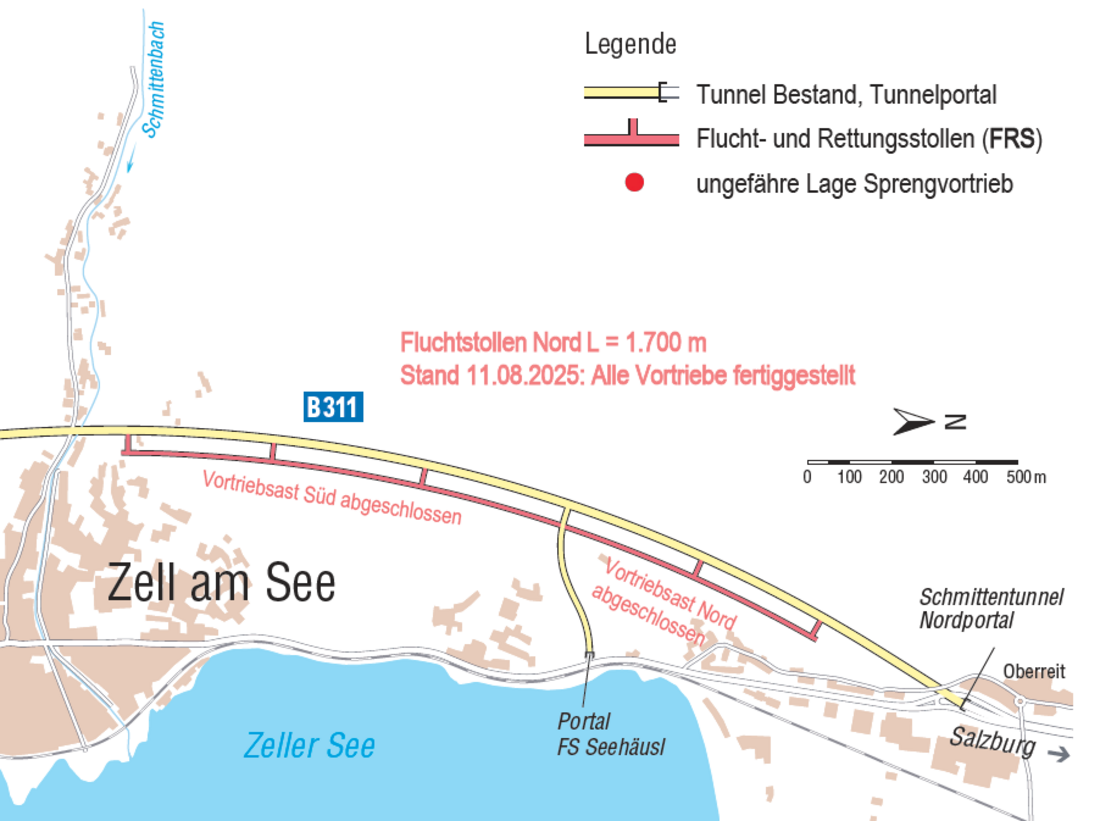

Detailansicht

Infografiken

Maßnahmenpaket Neubau und Sanierung

  • Errichtung des Flucht- und Rettungsstollens Nord mit 5 neuen Fluchtwegen
  • Errichtung des Flucht- und Rettungsstollens Mitte/Süd mit 8 neuen Fluchtwegen
  • Instandsetzung der Tunnelwandbeschichtung im Haupttunnel
  • Instandsetzung der Fahrbahn im Haupttunnel

Maßnahmenpaket Betriebs- und Sicherheitsausrüstung

  • Adaptierung der Tunnellüftungsanlage und Erhöhung der Absaugmenge im Bereich Mitte
  • Überarbeitung und Optimierung der Verkehrssteuerungsprogramme
  • Erneuerung von Verkehrslichtsignalanlagen, Wechselverkehrszeichen und Verkehrserfassungseinrichtungen
  • Installation von LED-Infotafeln
  • Erneuerung und Erweiterung der Videoüberwachung mit Digitalkameras und zusätzlicher Implementierung einer Videobildaufzeichnung
  • Erneuerung der Höhenkontrolldetektion
  • Erneuerung der LED-Leiteinrichtungen auf den erhöhten Seitenstreifen
  • Erneuerung der Luftgüte-Messeinrichtungen
  • Installation zusätzlicher Luftströmungsmesseinrichtungen
  • Erneuerung der Notrufanlage und Installation zusätzlicher Notrufeinrichtungen
  • Installation einer Beschallungsanlage in den Pannenbuchten
  • Teilerneuerung der Gefahrenmeldeanlage mit zusätzlichen Handgefahrenmeldern und automatischen Brandmeldern
  • Installation eines Schwelbranderkennungssystems im Tunnelfahrraum
  • Erneuerung der Tunnelbeleuchtungsanlage

  • Installation einer Fluchtwegmarkierung
  • Erneuerung und Erweiterung der Fluchtwegkennzeichnung
  • Umsetzung eines Flucht- und Rettungswegekonzeptes

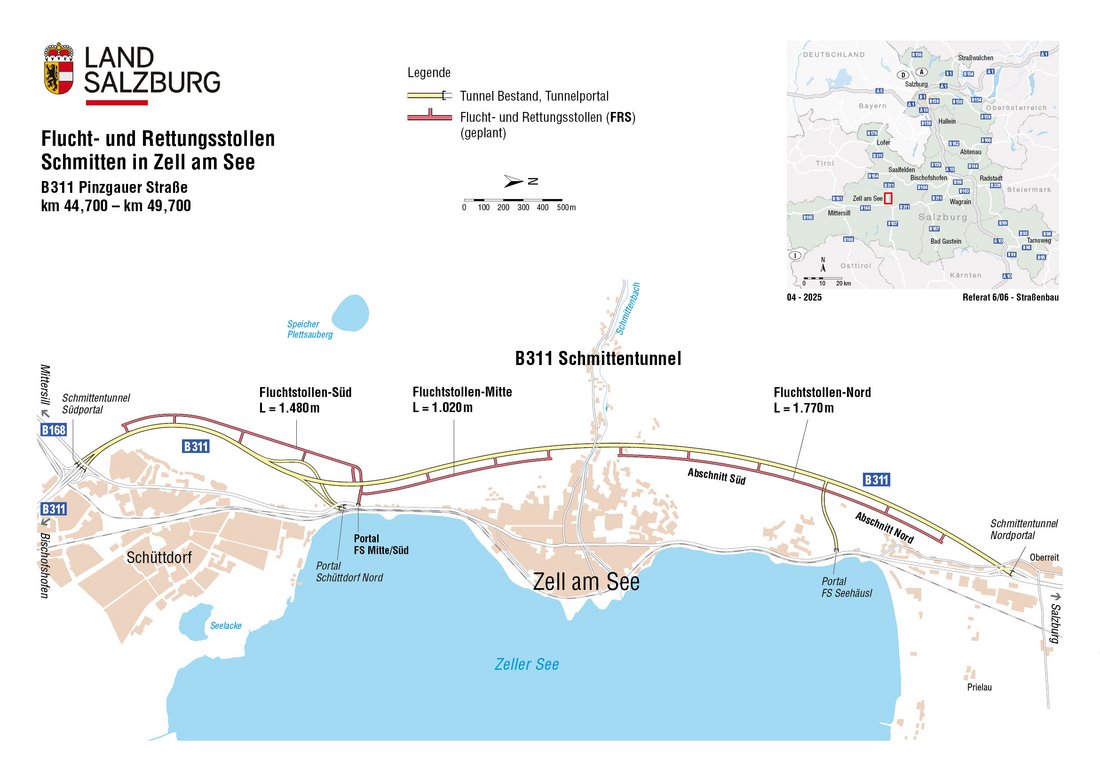

Flucht- und Rettungsstollen

Das Konzept ist mit dem Landesfeuerwehrverband und der örtlichen Feuerwehr abgestimmt und sieht die Errichtung von Flucht- und Rettungsstollen in zwei Abschnitten (Nord, Mitte/Süd) vor. Die Flucht- und Rettungsstollen werden rund 50 Meter parallel zum Haupttunnel neu errichtet und mit Querschlägen an den Haupttunnel angebunden. Die Flucht- und Rettungsstollen werden für Einsatzfahrzeuge befahrbar sein.

Abschnitt Nord

  • Länge rund 1.770 Meter, fünf Querschläge
  • Portallage: Fluchtstollen Seehäusl (Bestand)
  • Bergmännischer Vortrieb
  • Ausbruch fest rund 83.000 Kubikmeter
  • Beweissicherung von rund 80 Objekten
  • Status: in Betrieb

Abschnitt Mitte/Süd

  • Länge rund 2.500 Meter, acht Querschläge
  • Portallage: Brucker Bundesstraße, Parkplatz Portal Schüttdorf Nord
  • Bergmännischer Vortrieb
  • Ausbruch fest rund 110.000 Kubikmeter
  • Hauptbauleistungen ab Sommer 2027, Baudauer 3 Jahre
  • Status: Planung und Bestellung der Bauleistungen

Geplante Maßnahmen

Für den Flucht- und Rettungsstollen Schmittentunnel Abschnitt Mitte-Süd wird im Bereich des Portals Schüttdorf Nord, bei der bestehenden Zu- und Abfahrt des Schmittentunnels, ein neues Portal errichtet.

Von dort aus entstehen zwei neue Flucht- und Rettungsstollen:

  • Abschnitt Mitte in Richtung Zell am See mit einer Länge von rund 1,0 km
  • Abschnitt Süd in Richtung Schüttdorf mit einer Länge von rund 1,5 km

Zusätzlich werden acht Querschläge als Verbindungen zum bestehenden Straßentunnel hergestellt (drei im Abschnitt Mitte und fünf im Abschnitt Süd).
Der Abschnitt Mitte verläuft seeseitig des bestehenden Tunnels. Der Abschnitt Süd unterquert den Haupttunnel und wird bergseitig des Bestandsbauwerks errichtet.
Die neuen Flucht- und Rettungsstollen werden so ausgelegt, dass sie auch von Einsatz- und Rettungsfahrzeugen befahren werden können.

Bauablauf

  • Rodungsarbeiten im Bereich der künftigen Portalanlagen ab Oktober 2026
  • Durchführung von Beweissicherungen ab November 2026
  • Umbaumaßnahmen im Vorportalbereich Schüttdorf Nord ab April 2027 (nach Ostern)

Zu Beginn der Arbeiten werden das neue Tunnelportal und die Baustelleneinrichtung errichtet. Dafür werden Flächen für Container, Lagerbereiche, Baustellenlogistik sowie die erforderliche Infrastruktur vorbereitet.
Anschließend beginnt der rund zweijährige Sprengvortrieb des Flucht- und Rettungsstollens. Die Arbeiten erfolgen im Schichtbetrieb rund um die Uhr. Dabei werden die beiden Stollenabschnitte hergestellt und die Verbindungen zum bestehenden Tunnel geschaffen.
Nach Abschluss der Vortriebsarbeiten folgt der Innenausbau. Dabei werden unter anderem die Fahrbahn, Schleusenbereiche sowie weitere sicherheitsrelevante Einrichtungen hergestellt. Diese Arbeiten dauern etwa sechs Monate. Den Abschluss der Rohbauarbeiten bildet die Fertigstellung des Portalbereichs.

Nach Abschluss der Rohbauarbeiten wird über einen Zeitraum von rund sechs Monaten die Betriebs- und Sicherheitsausrüstung installiert. Dazu zählen unter anderem Beleuchtungsanlagen, Notrufeinrichtungen, Lüftungssysteme sowie Fluchtweg- und Orientierungsbeleuchtungen.
Die Arbeiten erfolgen sowohl im neu errichteten Flucht- und Rettungsstollen als auch im bestehenden Haupttunnel. Dieser wird an die neuen Fluchtmöglichkeiten angebunden und entsprechend angepasst, damit Verkehrsteilnehmende diese auf direktem Weg nutzen können.

  • Baubeginn Flucht- und Rettungsstollen Abschnitt Mitte-Süd – Sommer 2027
  • Beginn der Vortriebsarbeiten – Herbst 2027
  • Ende der Vortriebsarbeiten – Sommer 2029
  • Fertigstellung des Rohbaus – Winter 2029
  • Einbau der Betriebs- und Sicherheitsausrüstung – Frühjahr bis Sommer 2030
  • Inbetriebnahme – Herbst 2030

Wirkungen in der Stadtgemeinde Zell am See

Ombudsstelle

Wie bereits beim Abschnitt Nord wird auch für den Abschnitt Mitte-Süd während der Vortriebsarbeiten eine Ombudsstelle eingerichtet.
Bis zur Einrichtung der Ombudsstelle steht Ihnen das Referat Straßen- und Tunnelbau für Fragen, Anliegen oder Beschwerden gerne zur Verfügung.

Telefon: +43 5 75 99-4569
E-Mail: strassen-tunnelbau@salzburg.gv.at

Begleitende Maßnahmen

Ergänzend zu den Bauarbeiten werden verschiedene baubegleitende Maßnahmen umgesetzt, um die Bautätigkeiten im Umfeld des Projekts laufend zu dokumentieren und fachlich zu begleiten.

  • Beweissicherung durch einen gerichtlich zertifizierten Sachverständigen vor Beginn und nach Abschluss der Vortriebsarbeiten.
  • Erschütterungsmonitoring während des Vortriebs durch laufende Messungen von Erschütterungen und Körperschall an ausgewählten Objekten im Einflussbereich.
  • Begleitende Schutzmaßnahmen im Baustellenbereich, insbesondere Vorgaben für Arbeiten im Vorportalbereich sowie technische und organisatorische Maßnahmen zur Verringerung von Lärm- und Staubeinwirkungen.

Die gewonnenen Messdaten schaffen eine fundierte Grundlage für die laufende Beurteilung der Einwirkungen und eine bedarfsgerechte Anpassung der Vortriebsarbeiten. Damit können die tatsächlichen Verhältnisse vor Ort laufend berücksichtigt werden.

Verkehrseinschränkungen und Sperren

Zu Beginn der Bauarbeiten kann es im Bereich der P 311 sowie der Zu- und Abfahrt Schüttdorf Nord zu vorübergehenden Verkehrseinschränkungen kommen. Die anschließenden Vortriebsarbeiten erfolgen überwiegend unabhängig vom Verkehrsgeschehen. Während der Sprengarbeiten sowie bei der Herstellung der Querschläge sind jedoch vereinzelt kurzzeitige Verkehrsanhaltungen erforderlich.

Für die Anbindung der neuen Flucht- und Rettungswege sowie für Arbeiten an der Betriebs- und Sicherheitsausrüstung sind in einzelnen Bauphasen auch längere Sperren des bestehenden Tunnels notwendig.

Verkehrseinschränkungen werden auf das technisch erforderliche Ausmaß beschränkt. Über geplante Sperren, Umleitungen und Verkehrsführungen wird frühzeitig informiert.
